Egyenértékű idő a lehajlás értékeléséhez
Lehajlás-ellenőrzés az IDEA StatiCa Beam-ben
Egyenértékű idő a lehajlás értékeléséhez
Mit jelent a "Tervezési pozícióba" kifejezés?
Nemlineáris kúszás a Beam alkalmazásban
Miért nem kerül sor a fáradás vagy a rideg törés ellenőrzésére?
Korlátozott interakció-ellenőrzés a Beam és RCS alkalmazásban
Egyenértékű idő a lehajlás értékeléséhez
ConcretePrestressed concreteKnowledge baseBeamv23.0

Egyenértékű idő a lehajlás értékeléséhez

Ez a cikk elérhető még
ENDEESFRITPTNLHURO
AI-fordítás angolból

A szakaszosan épített elemek nemlineáris hosszú távú lehajlásának meghatározásához meg kell határozni a hosszú távú terhelés alkalmazásának időpontját. A 22.1.3-as verziótól kezdve lehetővé vált a hatékony idő automatikus kiszámítása a Beam alkalmazás új funkciójával.

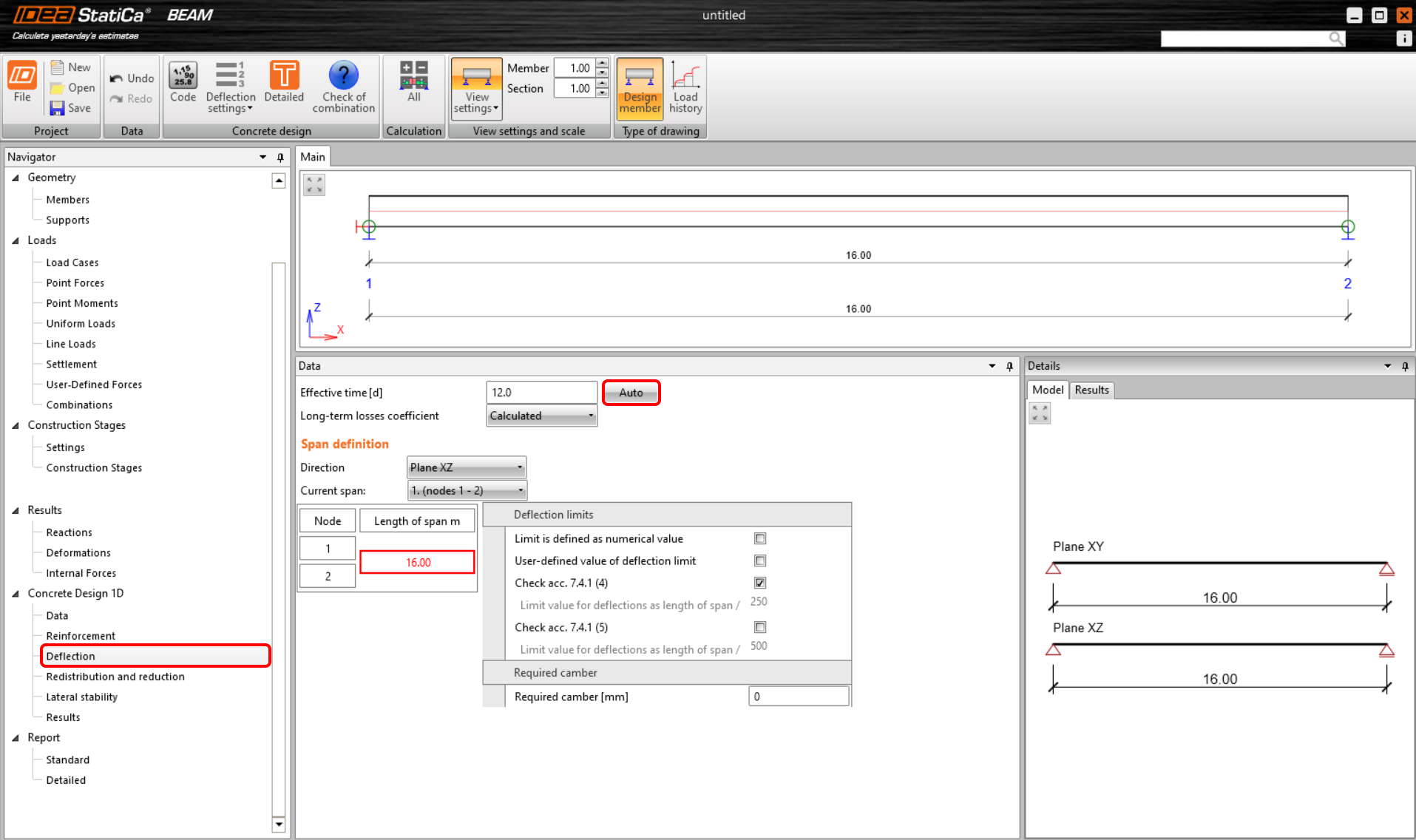

A számítás az építési szakaszokban alkalmazott állandó terhekből (vagy előfeszítésből) származó lineáris lehajláson alapul. A számítás az Auto gombra kattintás után kerül végrehajtásra (az érték manuálisan is megadható).

A hatékony idő d a következő képlet szerint kerül kiszámításra:

\[d = \frac{{\sum\limits_{n = 1}^i {{t_i}\cdot\,{u_{st,i}}} }}{{\sum\limits_{n = 1}^i {{u_{st,i}}} }}\]

ahol

ti           az az időpont, amikor az egyes fázisok terhelése (vagy előfeszítése) alkalmazásra kerül

ust,i       az alkalmazott terhelésből (vagy előfeszítésből) származó maximális rövid távú lineáris lehajlás abszolút értéke

A terhelés alkalmazásakor felhasznált konkrét időpontok az építési szakasz fülön találhatók, ahol a rárakott állandó teher az utolsó figyelembe vett fázis. A lineáris lehajlás felhasznált értékét a szoftver számítja ki. Abban az építési szakaszban, amelyben előfeszítést alkalmazunk, mindkét értéket figyelembe vesszük a számításban – az állandó terhelésből és az előfeszítésből származót is.

Elérhető az IDEA StatiCa Concrete and Prestressing Expert és Enhanced kiadásaiban is.
